国能重庆电厂全面投产发电 年发电量60亿千瓦时,成为重庆电网能源保供的主力梯队

日期:2023-06-01
语音播报
语音合成中,请耐心等待...
进入播报模式
语音播报
退出播报模式
日期:2023-06-01

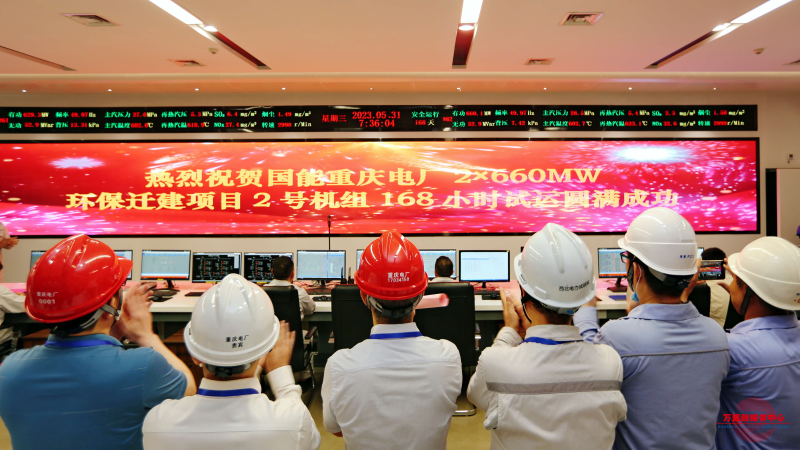

5月31日,万盛工业园区(关坝组团)循环经济产业园,国能重庆电厂环保迁建项目2号机组168小时试运圆满成功。(王泸州   摄)

5月31日,国能重庆电厂环保迁建项目2号机组一次性通过168小时满负荷试运行,标志着该项目全面实现双机投产发电,将为今年全市迎峰度夏电力保供注入强劲动力。

据了解,该项目总投资48亿元,新建2台66万千瓦高效超超临界燃煤湿冷发电机组,装机容量约占全市火电容量的9.5%,其1号机组于2022年12月31日正式投入商业运营。目前,两台机组运行稳定、技术指标优良,自动、仪表、保护投入率100%,汽水品质合格率100%,环保设施同步投运,二氧化硫、烟尘和氮氧化物指标排放值优于设计值,达到了超低排放标准。

作为我区目前固定资产投资最大的工业项目,两台机组全面投产后年发电量约60亿千瓦时,年产值约25亿元,供电标煤耗、发电标煤耗、厂用电率等主要能效指标的设计值分别为272.91克/千瓦时、261.53克/千瓦时、4.167%,将成为重庆电网能源保供的主力梯队,总体能效等级为国内先进水平,为全市“十四五”期间经济社会发展提供清洁、可靠的能源保障,推动地区社会经济快速发展。

党工委委员、管委会副主任唐应良,国家能源集团重庆公司总经理王兴中,国家能源集团重庆公司副总经理陈勇出席相关活动。

(刘亚兰   王泸州)
