重庆市万盛经开区水利局关于新页1平台油气产能评价配套项目(万盛新页1#平台至Y81#平台集输干线)水土保持方案准予行政许可的决定

中国石油化工股份有限公司天然气分公司重庆天然气销售中心:
你单位提交的新页1平台油气产能评价配套项目(万盛新页1#平台至Y81#平台集输干线)水土保持审批申请(项目代码:2504-500359-04-01-216899)和《新页1平台油气产能评价配套项目(万盛新页1#平台至Y81#平台集输干线)水土保持方案报告书》已收悉。经审查(评审意见详见附件),该申请符合法定条件,根据《中华人民共和国行政许可法》第三十八条第一款、《水行政许可实施办法》第三十二条第一项规定,决定准予行政许可。

一、水土保持方案总体意见
(一)方案编制的目的和意义明确,编制所依据的法律法规、规范标准、技术文件及采用的资料正确。
(二)同意方案设计水平年为2027年。
(三)同意水土流失防治责任范围的界定,水土流失防治责任范围面积为23.24hm2。
(四)同意项目水土流失防治标准执行等级为西南紫色土区建设类一级防治标准。

(五)同意水土流失防治目标。其中:水土流失治理度达到97%,土壤流失控制比等于1.00,渣土防护率达到92%,林草植被恢复率达到97%,林草覆盖率达到25%。
(六)基本同意水土流失防治分区和分区防治措施体系。
(七)基本同意水土保持监测时段、内容和方法。
二、水土保持方案投资
水土保持总投资为695.31万元,其中主体已有水土保持投资100.92万元,方案新增水土保持投资594.39万元。方案新增投资中:工程措施投资191.04万元,植物措施投资56.66万元,监测措施投资37.35万元,临时措施投资163.56万元,独立费用81.49万元,基本预备费31.81万元,水土保持补偿费32.4827万元。
三、工作要求
(一)根据水土保持法律法规和规范标准,认真做好项目建设过程中水土流失防治工作,切实落实水土保持“三同时”制度。
(二)依据批准的水土保持方案与主体工程同步开展水土保持施工图设计,按程序与主体工程设计一并报经有关部门审核,作为水土保持措施实施的依据。重要防护对象应当开展点对点勘察与设计。无设计的水土保持措施,不得通过水土保持设施自主验收。
(三)严格控制施工扰动范围,禁止随意占压破坏地貌植被。加强对施工单位的管理,在招投标文件和施工合同中明确施工单位的水土保持责任,强化奖惩制度,规范施工行为。
(四)依法做好水土保持监测工作,加强水土流失动态监控。在工程建设期间应将水土保持监测季报按规定在网站公开,同时在业主项目部和施工项目部公开,并按规定向我局按时报送监测季报和总结报告。
(五)及时向主管税务机关申报缴纳水土保持补偿费。
(六)本项目的地点、规模如发生重大变化,或者水土保持方案实施过程中水土保持措施发生重大变更的,应按照“水利部第53号令”规定办理。
(七)严格按照批准的水土保持方案和后续设计落实各项水土保持措施,合理安排施工时序和水土保持措施实施进度,严格控制施工期间水土流失。
(八)工程完工后、项目投产使用前应及时组织开展水土保持设施自主验收,并在水土保持设施自主验收通过3个月内,向我局报备验收材料(包括水土保持设施验收鉴定书、水土保持设施验收报告和水土保持监测总结报告等)。

附件:1.新页1平台油气产能评价配套项目(万盛新页1#平台至Y81#平台集输干线)水土保持方案特性表
2.新页1平台油气产能评价配套项目(万盛新页1#平台至Y81#平台集输干线)水土保持方案报告书专家评审意见
重庆市万盛经开区水利局
2025年9月8日
(此件予以公开)
附件1
新页1平台油气产能评价配套项目(万盛新页1#平台至Y81#平台集输干线)水土保持方案特性表
项目名称 |
新页1平台油气产能评价配套项目 (万盛新页1#平台至Y81#平台集输干线) |
流域管理机构 |
长江水利委员会 | ||||||
涉及省区 |
重庆市 |
涉及地市或个数 |
万盛经开区 |
涉及县或个数 |
1 | ||||
项目规模 |
新建16.0kmDN300设计压力6.3MPa的集输管线,新建天然气首站1座、输气末站1座,设计规模为3.0×108Nm3/a。 |
总投资 (万元) |
9277.36 |
土建投资 (万元) |
5842.12 | ||||
动工时间 |
2025年8月 |
完工时间 |
2027年1月 |
设计水平年 |
2027年 | ||||
工程占地(hm2) |
23.24 |
永久占地(hm2) |
0.37 |
临时占地(hm2) |
22.87 | ||||
土石方量(万m3) |
挖方 |
填方 |
借方 |
余(弃)方 | |||||
9.54 |
9.54 |
- |
- | ||||||
重点防治区名称 |
北部水源涵养区级水土流失重点预防区、孝子河流域区级水土流失重点治理区 | ||||||||
地貌类型 |
山地、丘陵 |
水土保持区划 |
西南紫色土区 | ||||||
土壤侵蚀类型 |
水蚀 |
土壤侵蚀强度 |
轻度 | ||||||
防治责任范围面积(hm2) |
23.24 |
容许土壤流失量 ﹝t/(km²·a)﹞ |
500 | ||||||
土壤流失预测总量(t) |
1063.36 |
新增土壤流失量(t) |
698.41 | ||||||
水土流失防治标准执行等级 |
西南紫色土区一级防治标准 | ||||||||
防治目标 |
水土流失治理度(%) |
97 |
土壤流失控制比 |
1.00 | |||||
渣土挡护率(%) |
92 |
表土保护率(%) |
92 | ||||||
林草植被恢复率(%) |
97 |
林草覆盖率(%) |
25 | ||||||
防治 措施及工程量 |
防治分区 |
工程措施 |
植物措施 |
临时措施 | |||||

站场防治区 |
表土剥离0.08万m3、表土回覆0.01万m3、土地整治0.02hm2、排水沟318m、六棱砖植草护坡200m2、碎石铺设550m²; |
植草护坡180m2(狗牙根、高羊茅) |
彩条布苫盖2400m2、临时排水沟200m、临时沉沙池2个、装土编织袋拦挡270m。 | ||||||
管道作业带防治区 |
表土剥离0.99万m3、表土回覆1.04万m3、土地整治17.95hm2、生态袋护坡1600m3、截水沟860m、排水沟1200m。 |
穴状整地33445个,撒播草籽10.21hm2(狗牙根、高羊茅)、栽植马尾松3345株、栽植紫穗槐30100株; |
管沟临时堆土装土编织袋拦挡14962m、彩条布苫盖14363m2。 | ||||||
穿越工程防治区 |
表土剥离0.12万m3、表土回覆0.12万m3、土地整治0.60hm2。 |
穴状整地6667个,撒播草籽0.60hm2(狗牙根、高羊茅)、栽植马尾松667株、栽植紫穗槐6000株; |
临时排水沟1000m、临时沉沙池10个、彩条布苫盖3250m2、装土编织袋拦挡310m。 | ||||||
施工便道防治区 |
土地整治2.36hm2; |
/ |

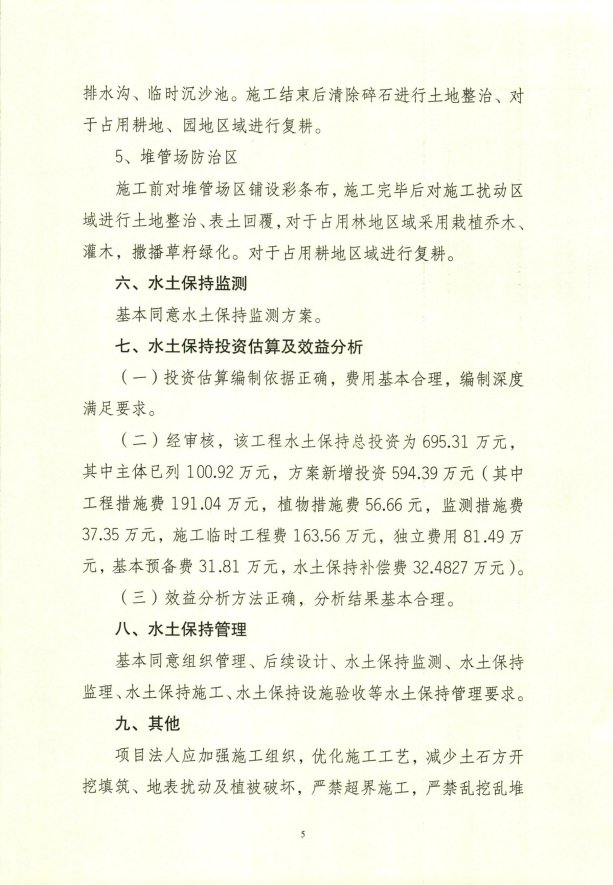

铺碎石3040m2,临时排水沟1000m,临时土质沉沙池3个。 | ||||||
堆管场区防治区 |
土地整治0.80hm2; |
穴状整地7110个,撒播草籽0.64hm2(狗牙根、高羊茅)、栽植马尾松710株、栽植紫穗槐6400株 |
彩条布苫盖8000m2。 | ||||||
投资 (万元) |
282.22 |
56.67 |
173.29 | ||||||
水土保持总投资(万元) |
695.31 |
独立费用(万元) |
81.49 | ||||||
建设管理费(万元) |
34.95 |
工程建设监理费(万元) |
15.16 | ||||||
科研勘测设计费(万元) |
76.36 |
补偿费(万元) |
32.48266 | ||||||
方案编制单位 |
北京华夏山川生态环境科技有限公司 |
建设单位 |
中国石油化工股份有限公司天然气分公司重庆天然气销售中心 | ||||||
法定代表人 |
巩琼 010-63203702 |
法定代表人 |
曹励召 | ||||||
地址 |
北京市西城区南滨河路27号7号楼6层615 |
地址 |
重庆市江北区庆云路1号39楼单元5-12 | ||||||
邮编 |
100055 |
邮编 |
400025 | ||||||
联系人及电话 |
张帆18611223218 |
联系人及电话 |
胡娟18996897892 | ||||||
传真 |
010-63203565 |
传真 |
\ | ||||||
电子信箱 |
hxscgcb@126.com |
电子信箱 |
\ |

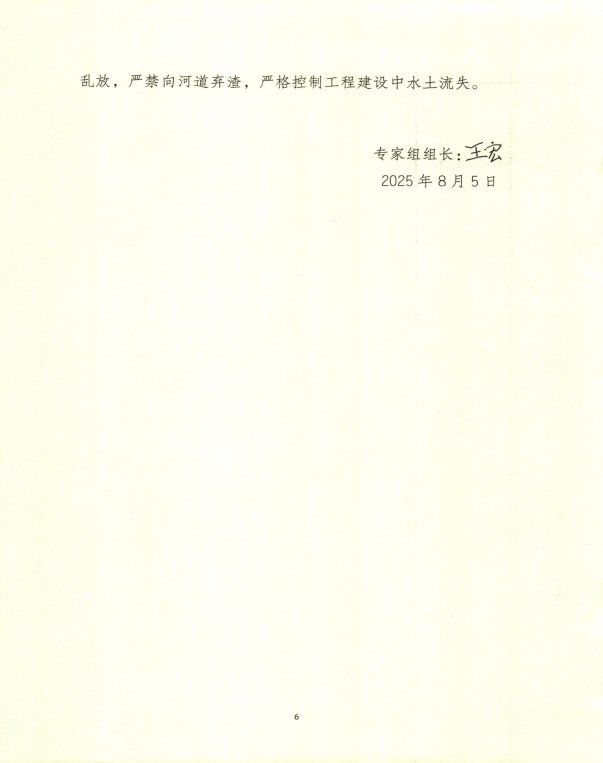

附件2
