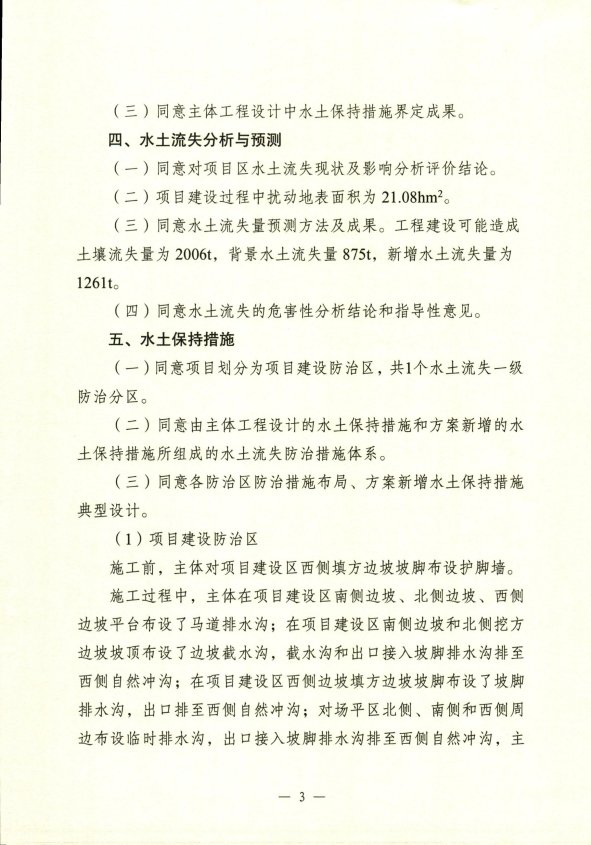

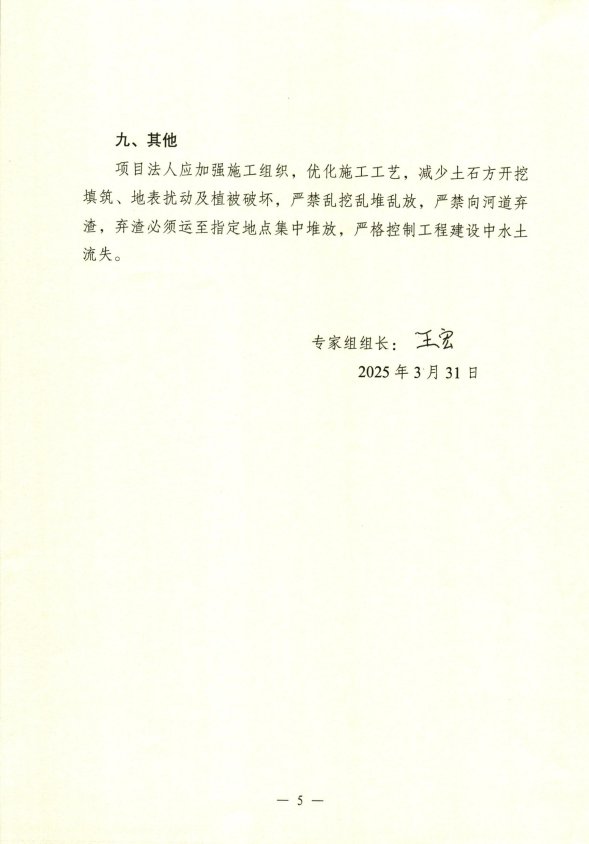

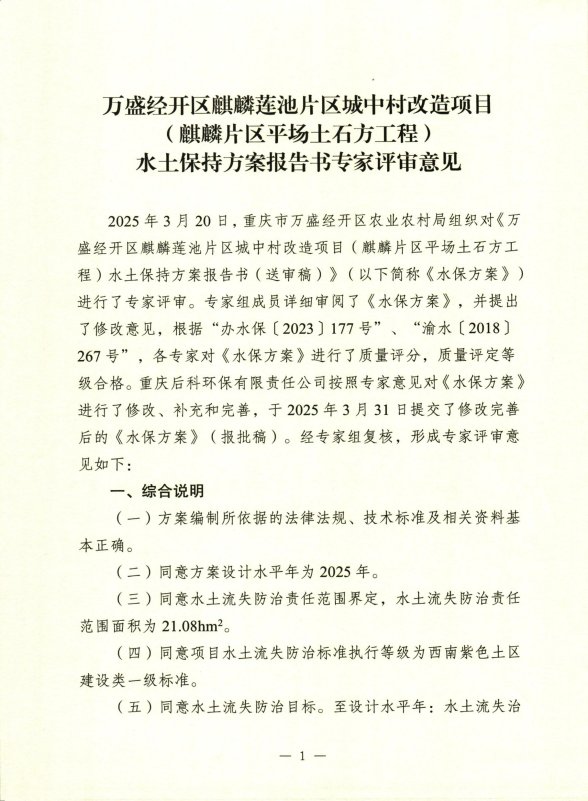

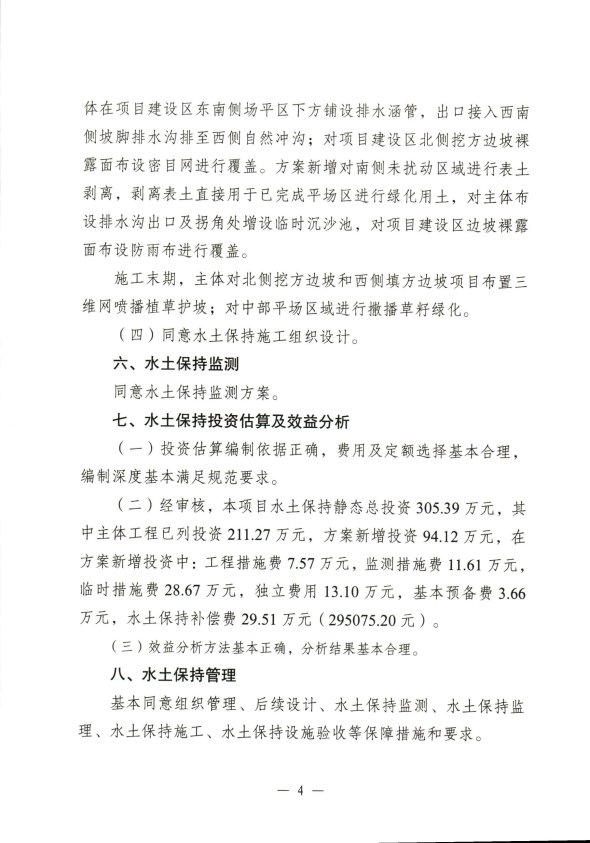

重庆市万盛经开区水利局关于万盛经开区麒麟莲池片区城中村改造项目(麒麟片区平场土石方工程)水土保持 方案准予行政许可的决定

日期:2025-04-14
语音播报
语音合成中,请耐心等待...
进入播报模式
语音播报
退出播报模式
日期:2025-04-14

重庆万信科技有限公司:

你单位提交的万盛经开区麒麟莲池片区城中村改造项目(麒麟片区平场土石方工程)水土保持审批申请(项目代码:2402-500110-04-01-353337)和《万盛经开区麒麟莲池片区城中村改造项目(麒麟片区平场土石方工程)水土保持方案报告书》已收悉。经审查(评审意见详见附件),该申请符合法定条件,根据《中华人民共和国行政许可法》第三十八条第一款、《水行政许可实施办法》第三十二条第一项规定,决定准予行政许可。

一、水土保持方案总体意见

(一)方案编制依据的法律法规、部委规章、规范性文件、规范标准和技术文件及采用的资料基本正确。

(二)同意方案设计水平年为2025年。

(三)同意水土流失防治责任范围的界定,水土流失防治责任范围面积为21.08hm2

(四)同意项目水土流失防治标准等级执行西南紫色土区建设类项目一级标准。

(五)同意水土流失防治目标。其中:水土流失治理度达到97%,土壤流失控制比等于1.0,渣土防护率达到94%,表土保护率92%,林草植被恢复率达到97%,林草覆盖率达到27%

(六)基本同意水土流失防治分区和分区防治措施体系。

(七)基本同意水土保持监测时段、内容和方法。

二、水土保持方案投资

水土保持总投资为305.39万元,其中主体已有水土保持投资211.27万元,方案新增水土保持投资94.12万元。方案新增投资中:工程措施7.57万元,临时措施费28.67万元,独立费用13.10万元,监测措施11.61万元,基本预备费3.66万元,水土保持补偿费29.50752万元。

三、工作要求

(一)根据水土保持法律法规和规范标准,认真做好项目建设过程中水土流失防治工作,切实落实水土保持三同时制度。

(二)依据批准的水土保持方案与主体工程同步开展水土保持施工图设计,按程序与主体工程设计一并报经有关部门审核,作为水土保持措施实施的依据。重要防护对象应当开展点对点勘察与设计。无设计的水土保持措施,不得通过水土保持设施自主验收。

(三)严格控制施工扰动范围,禁止随意占压破坏地貌植被。加强对施工单位的管理,在招投标文件和施工合同中明确施工单位的水土保持责任,强化奖惩制度,规范施工行为。

(四)依法做好水土保持监测工作,加强水土流失动态监控。在工程建设期间应将水土保持监测季报按规定在网站公开,同时在业主项目部和施工项目部公开,并按规定向我局按时报送监测季报和总结报告。

(五)及时向主管税务机关申报缴纳水土保持补偿费。

(六)本项目的地点、规模如发生重大变化,或者水土保持方案实施过程中水土保持措施发生重大变更的,应按照水利部第53号令规定办理。

(七)严格按照批准的水土保持方案和后续设计落实各项水土保持措施,合理安排施工时序和水土保持措施实施进度,严格控制施工期间水土流失。

(八)工程完工后、项目投产使用前应及时组织开展水土保持设施自主验收,并在水土保持设施自主验收通过3个月内,向我局报备验收材料(包括水土保持设施验收鉴定书、水土保持设施验收报告和水土保持监测总结报告等)。


重庆市万盛经开区水利局

2025410日   

(此件予以公开)



附件

万盛经开区麒麟莲池片区城中村改造项目(麒麟片区平场土石方工程)水土保持方案特性表

项目名称

万盛经开区麒麟莲池片区城中村改造项目

(麒麟片区平场土石方工程)

流域管理机构

长江水利委员会

涉及省(市、区)

重庆市

涉及地市或个数

/

涉及县或个数

万盛经开区

项目规模

项目用地面积约21.08hm2,平场土石方挖填工程量约239.87万m3。

总投资(万元)

15025

土建投资

(万元)

11202

动工时间

2024年6月

完工时间

2025年5月

设计水平年

2025年

工程占地(hm2)

21.08hm2

永久占地(hm2)

/

临时占地(hm2)

21.08hm2

土石方量(万m3)

挖方

填方

借方

余(弃)方

81.56

158.31

76.75

/

重点防治区名称

孝子河流域区级水土流失重点治理区

地貌类型

构造剥蚀丘陵地貌

水土保持区划

西南紫色土区

土壤侵蚀类型

水力侵蚀

土壤侵蚀强度

轻度

防治责任范围面积(hm2)

21.08

容许土壤流失量[t/(km2•a)]

500

土壤流失预测总量(t)

2006

新增土壤流失量(t)

1261

水土流失防治标准执行等级

西南紫色土区建设类一级防治标准

防治目标

水土流失治理度(%)

97

土壤流失控制比

1.0

渣土防护率(%)

94

表土保护率(%)

92

林草植被恢复率(%)

97

林草覆盖率(%)

27

防治措施及工程量

分区

工程措施

植物措施

临时措施

项目建设防治区

主体已列:坡顶截水沟670m、

坡脚排水沟715m、

马道排水沟1510m、

排水涵管490m、护脚墙393m。

方案新增:表土剥离0.32万m3。

主体已列:

三维网喷播植草3.20hm2、

撒播草籽16.89hm2;

主体已列:临时排水沟1028m、

密目网覆盖3000m2。

方案新增:临时沉沙池7座、

防雨布覆盖35000m2

投资(万元)

105.42(方案新增7.57)

94.55

47.54(方案新增28.67)

水土保持总投资(万元)

305.39(方案新增94.12)

独立费用(万元)

13.10

监理费(万元)

/

监测费(万元)

11.61

补偿费(万元)

29.51(295075.20元)

方案编制单位

重庆后科环保有限责任公司

建设单位

重庆万信科技有限公司

统一社会信用代码

91500103MA5U6UF380

统一社会信用代码

91500110072301080U

法定代表人

赵德志

法定代表人

赵小银

地址

重庆市渝中区大坪街道经纬大道333号1幢37层01-673号

地址

重庆市万盛经开区科创大厦312室、负一楼食堂

邮编

400042

邮编

401400

联系人及电话

陈光志/18202385535
